نیروگاه ۶ مگاواتی سرخه سروش

تکمیل‌شده
استان سمنان، سرخهتامین انرژی مانا

درباره این پروژه

نیروگاه ۶ مگاواتی سرخه سروش یکی از پروژه‌های شاخص ساتبا در استان سمنان است. با وجود محدودیت زمانی ۴۵ روزه و شرایط سخت خاک منطقه، تیم اجرایی توانست پروژه را در بازه مقرر به شبکه ملی برق متصل کند.

چالش‌های پروژه
دستاوردها و رکوردها

استان سمنان، سرخه

باز کردن در گوگل‌مپ
ظرفیت

۶ مگاوات

مدت زمان

۲ ماه

مراحل

۶ رویداد

تصاویر

۱۱ تصویر

جدول زمانی ساخت

نمای زمانی تمام فعالیت‌ها و نقاط عطف پروژه

تجهیز کارگاه

تکمیل‌شده

تجهیز و آماده‌سازی کارگاه، استقرار تجهیزات و تاسیسات موقت پروژه. از مجموعه نیروگاه‌های ساتبا در سطح کشور • کارفرما: تامین انرژی مانا • مدت کل پروژه: ۴۵ روز

۱۶ مرداد ۱۴۰۴ – ۲۰ مرداد ۱۴۰۴
۴ روز
۴ تیم

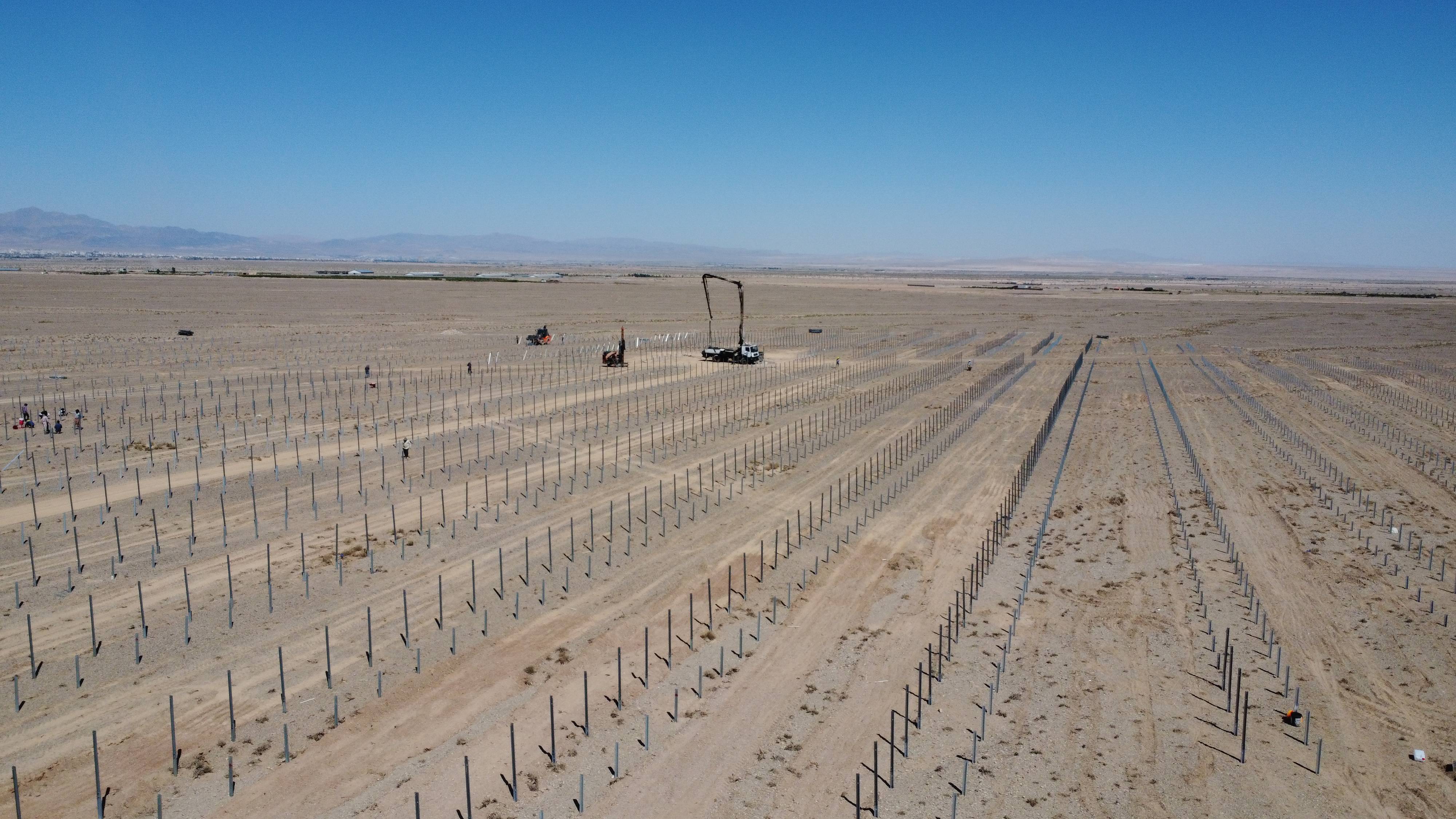

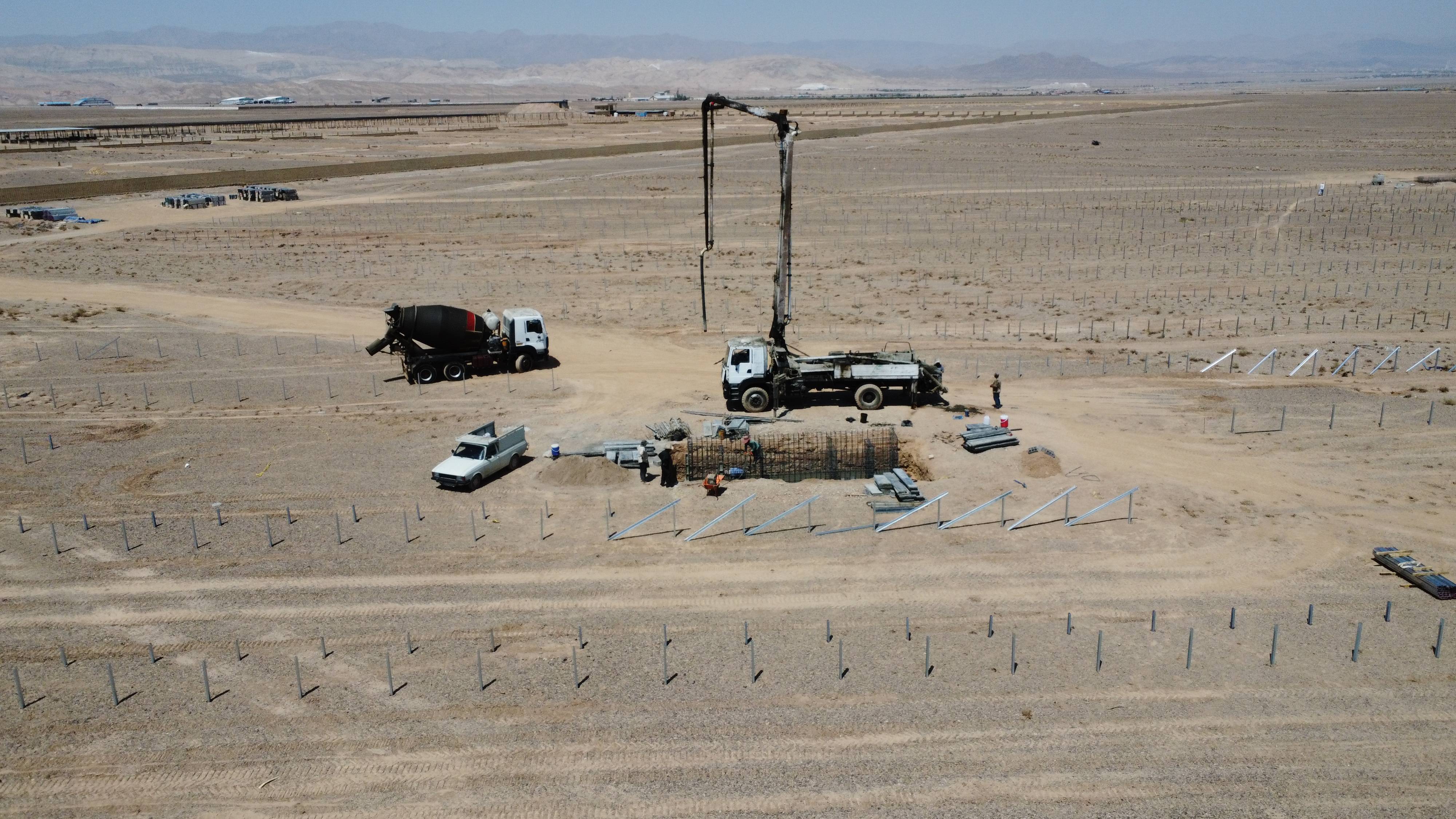

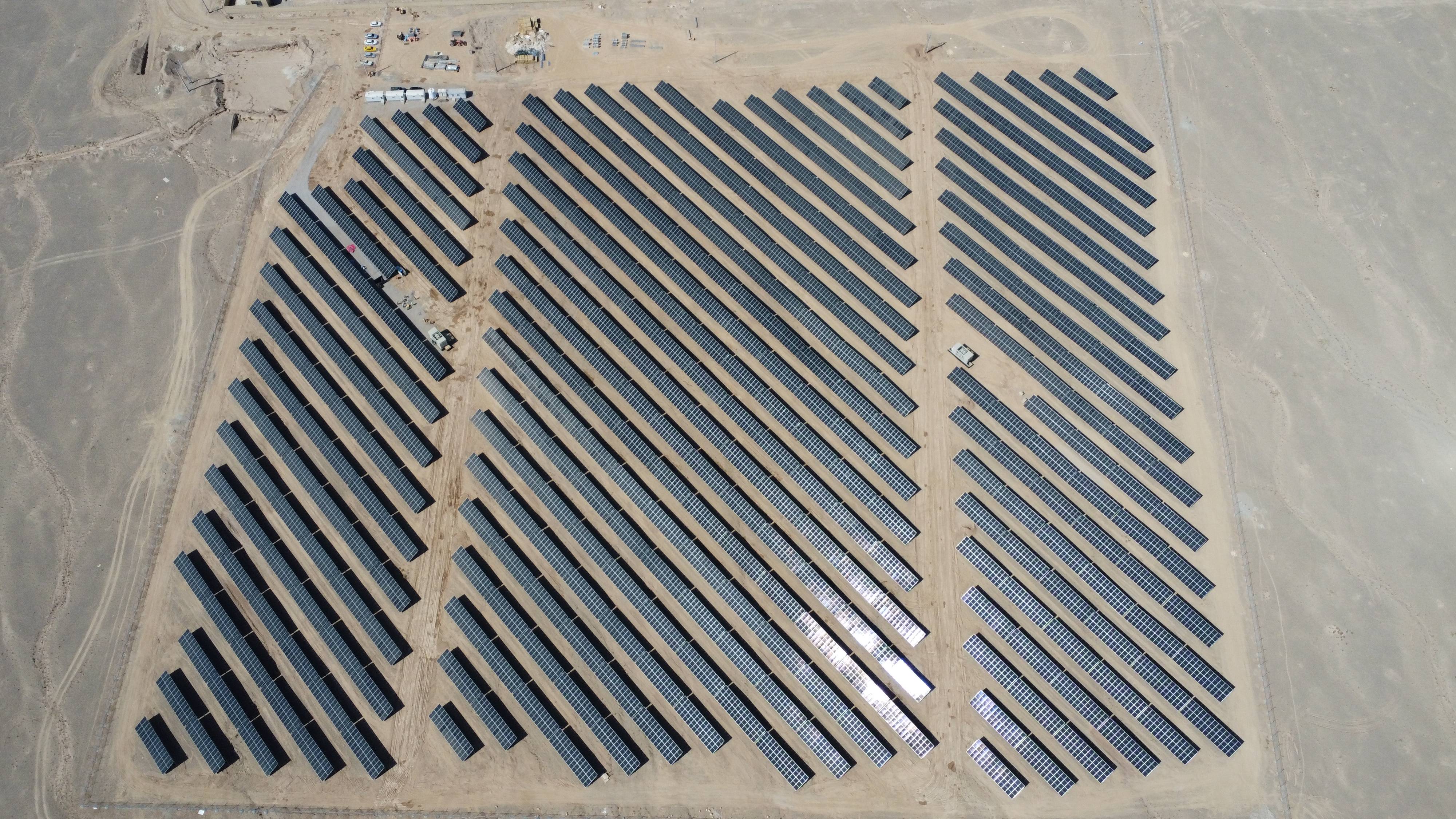

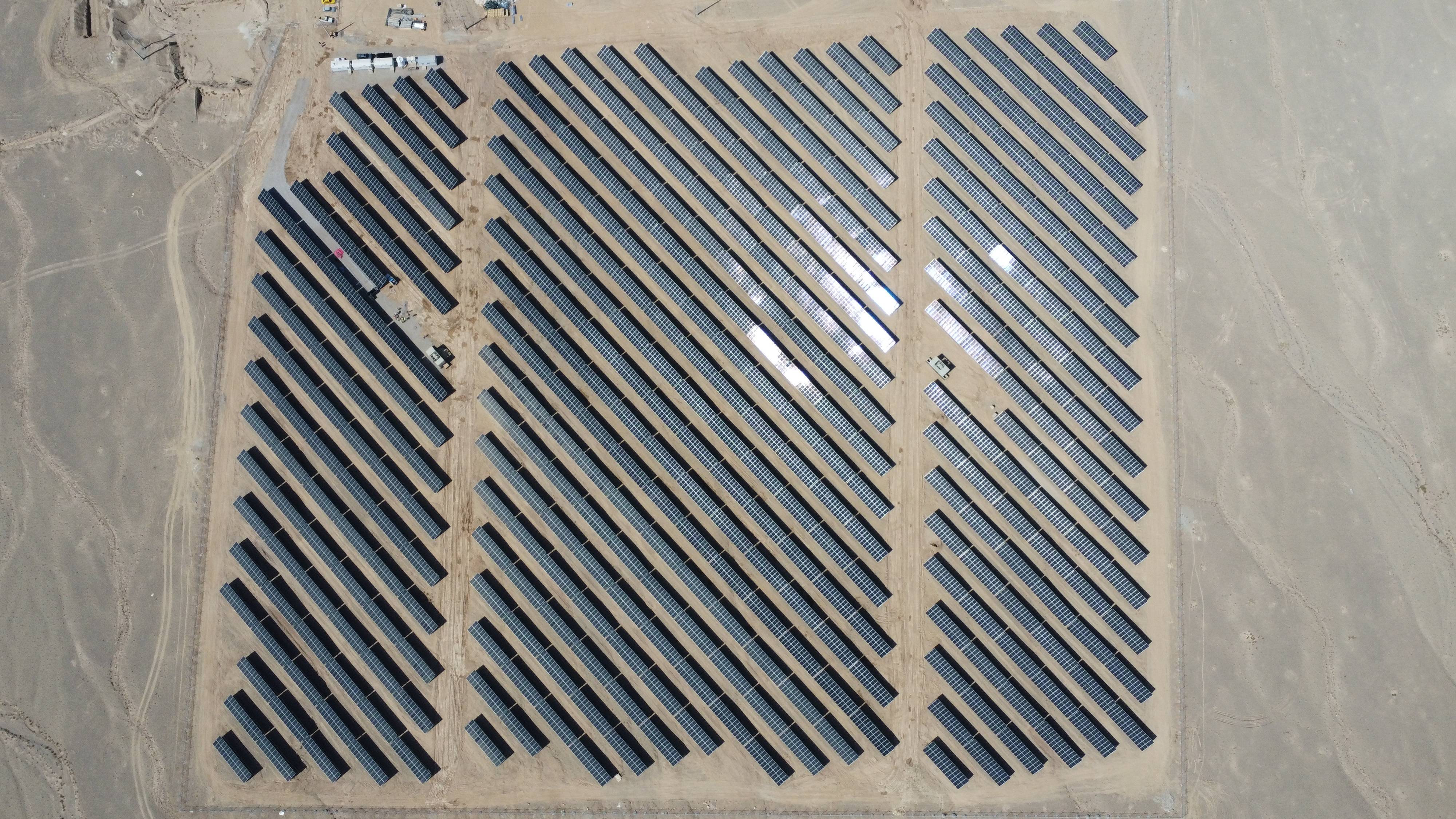

عملیات پایه کوبی

تکمیل‌شده

خاک‌برداری، تسطیح زمین، اجرای عملیات پایه و کوبیدن شمع‌های فونداسیون. از مجموعه نیروگاه‌های ساتبا در سطح کشور • کارفرما: تامین انرژی مانا • مدت کل پروژه: ۴۵ روز

۲۱ مرداد ۱۴۰۴ – ۵ شهریور ۱۴۰۴
۱۵ روز
۴ تیم

فنس‌کشی

تکمیل‌شده

احداث حصار محیطی و ایمن‌سازی محدوده پروژه. از مجموعه نیروگاه‌های ساتبا در سطح کشور • کارفرما: تامین انرژی مانا • مدت کل پروژه: ۴۵ روز

۶ شهریور ۱۴۰۴ – ۱۰ شهریور ۱۴۰۴
۴ روز
۴ تیم

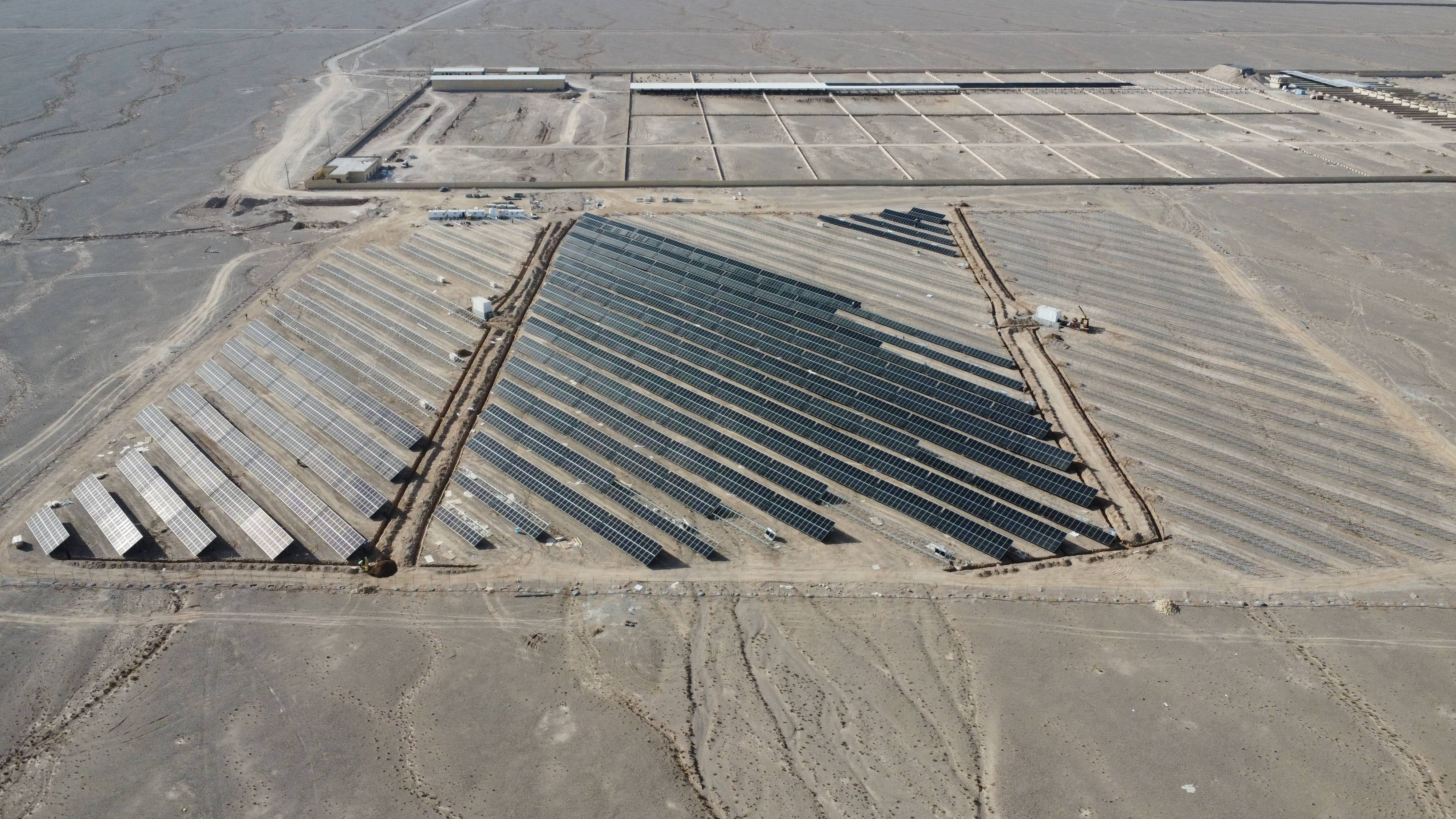

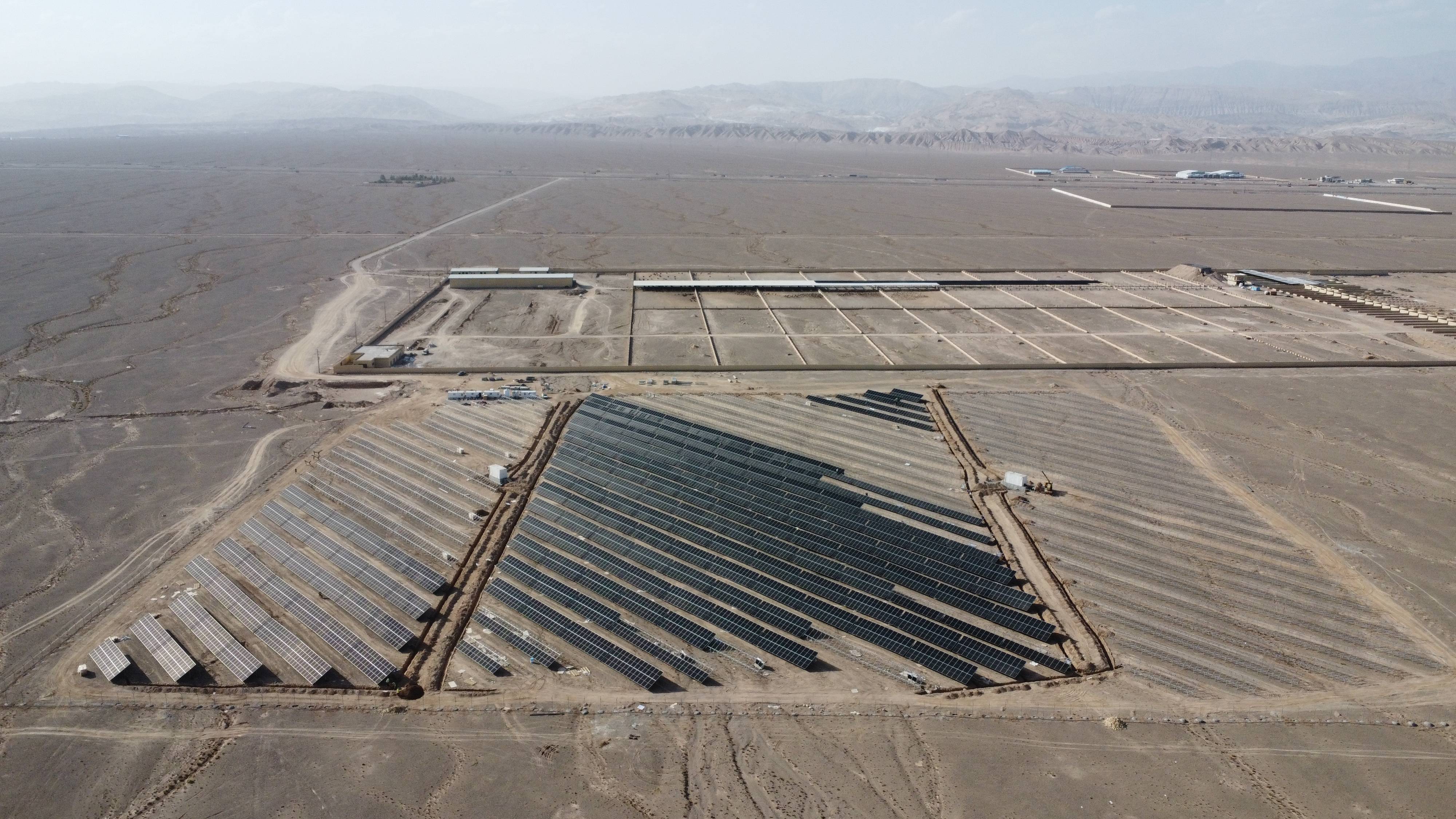

نصب پنل

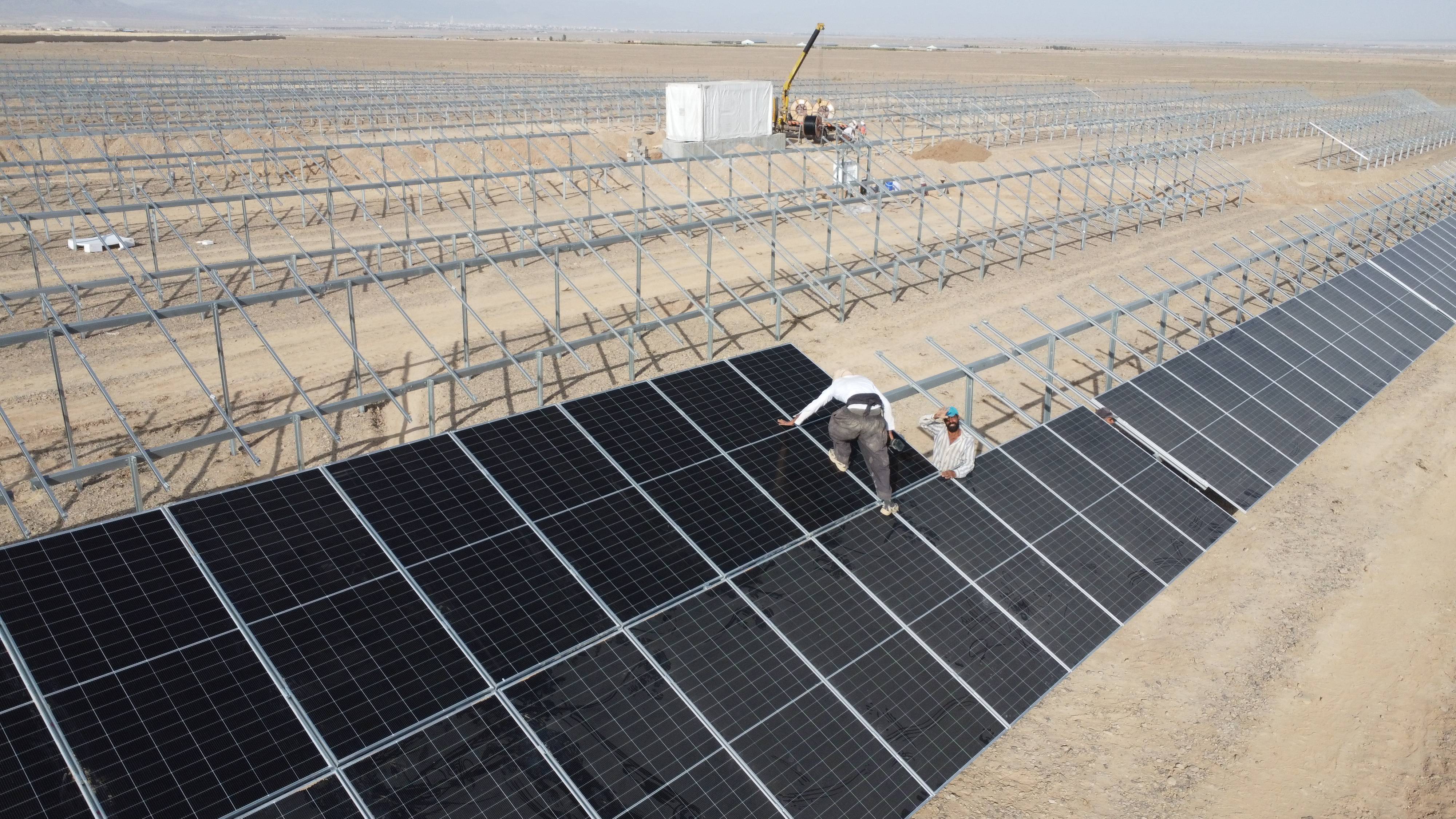

تکمیل‌شده

نصب سازه‌های نگهدارنده و ماژول‌های پنل خورشیدی. از مجموعه نیروگاه‌های ساتبا در سطح کشور • کارفرما: تامین انرژی مانا • مدت کل پروژه: ۴۵ روز

۱۱ شهریور ۱۴۰۴ – ۲۵ شهریور ۱۴۰۴
۱۴ روز
۴ تیم

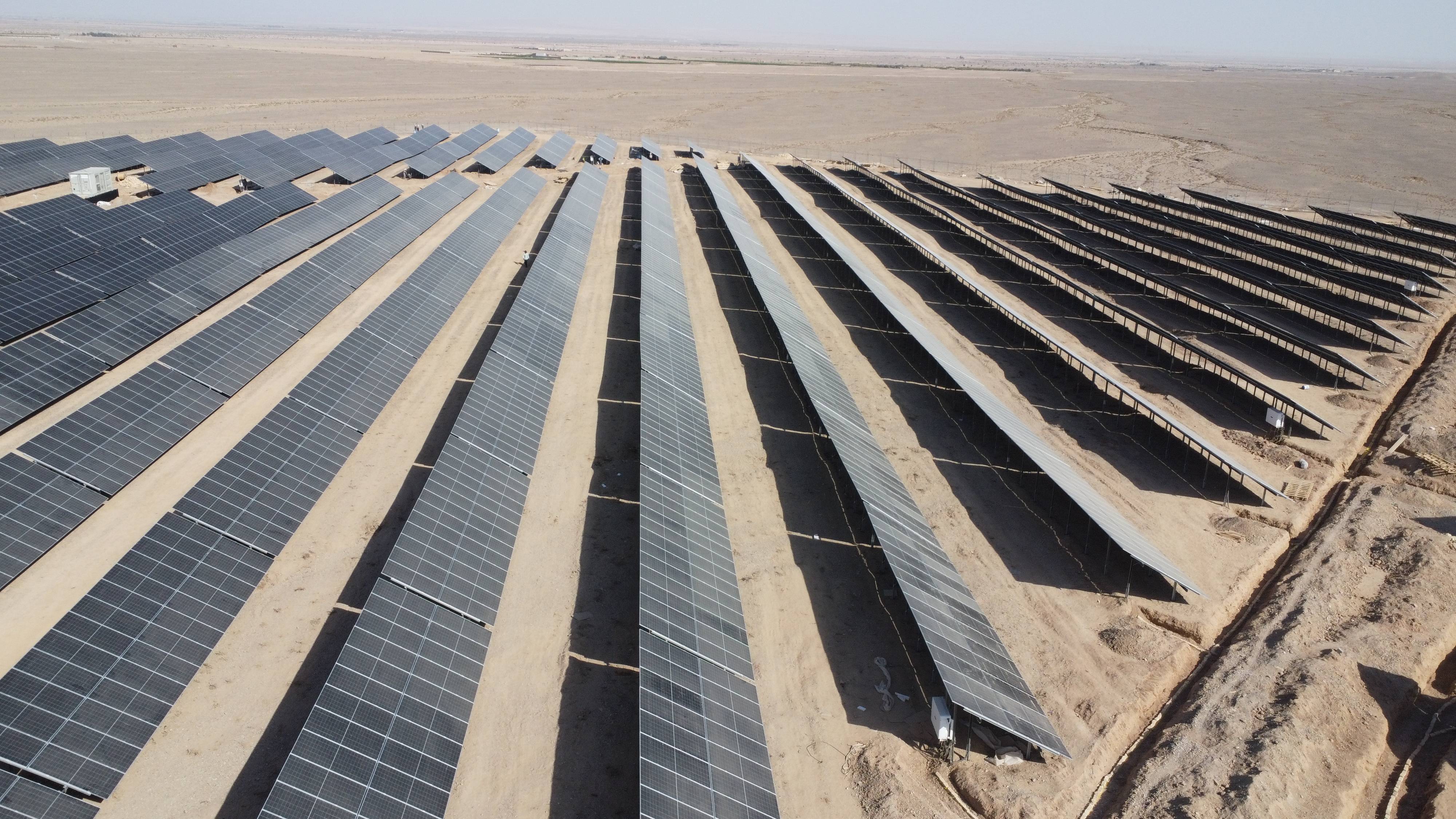

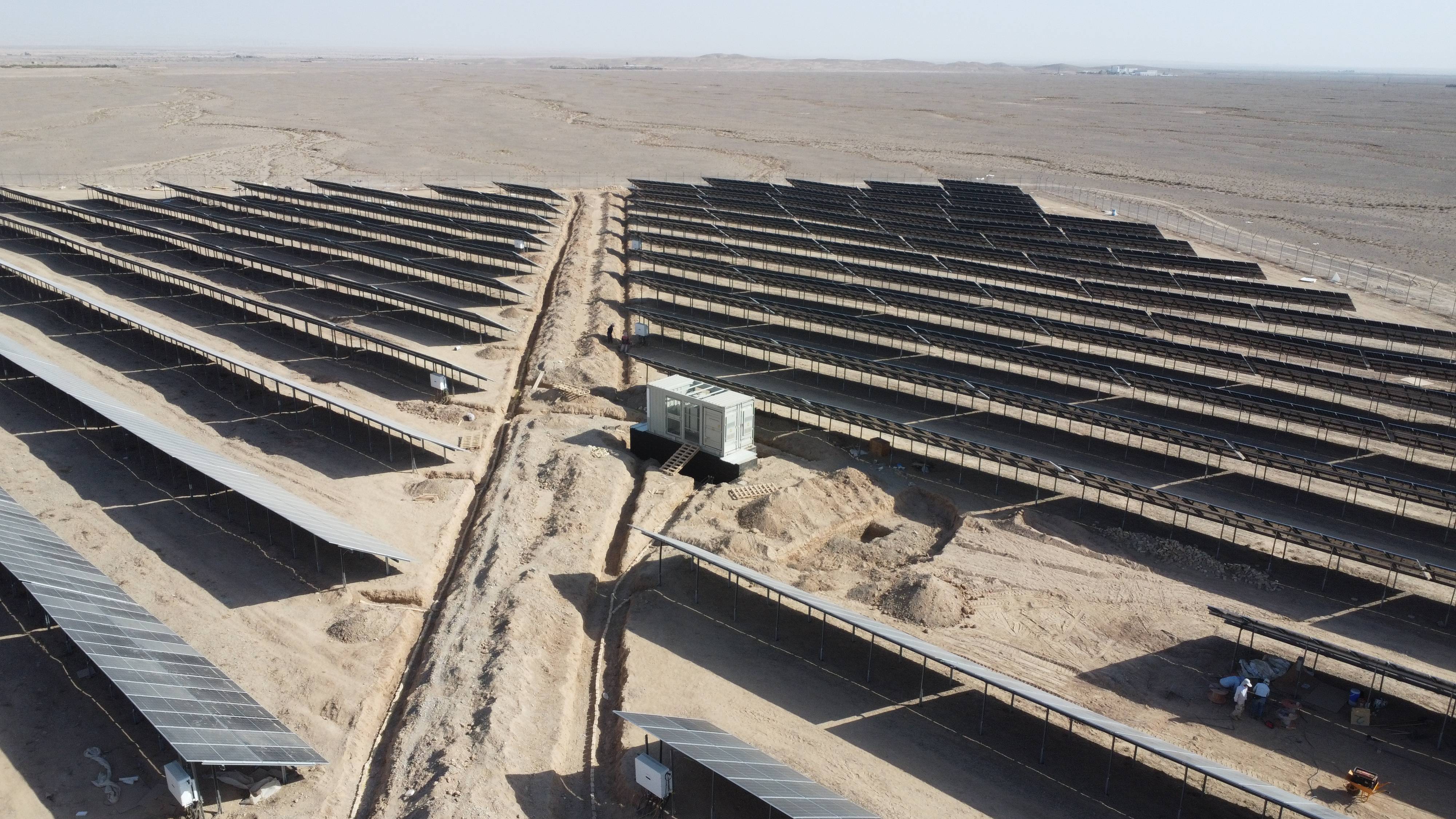

اجرای الکتریکال

تکمیل‌شده

کابل‌کشی، سیم‌کشی و نصب تجهیزات برقی و اینورترها. از مجموعه نیروگاه‌های ساتبا در سطح کشور • کارفرما: تامین انرژی مانا • مدت کل پروژه: ۴۵ روز

۲۶ شهریور ۱۴۰۴ – ۲ مهر ۱۴۰۴
۷ روز
۴ تیم

تست و راه‌اندازی

تکمیل‌شده

تست‌های فنی، راه‌اندازی سیستم و آماده‌سازی برای بهره‌برداری. از مجموعه نیروگاه‌های ساتبا در سطح کشور • کارفرما: تامین انرژی مانا • مدت کل پروژه: ۴۵ روز

۳ مهر ۱۴۰۴ – ۷ مهر ۱۴۰۴
۴ روز
۴ تیم
